김포 도시계획도로 개설공사
사업개요

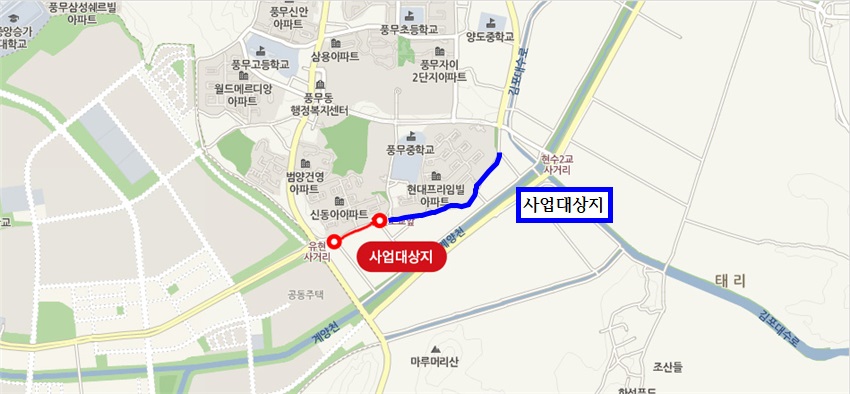

- 위 치 : 풍무동 현대프라임빌아파트 인근
- 사업기간 : 2012~2020
- 사 업 량 : L= 0.43㎞, B= 20m(4차로)
- 사 업 비 : 2,600백만원
추진경위 및 향후 일정
- 2012. 9. : 실시설계용역 완료
- 2015. 7. : 실시계획인가
- 2018. 9. : 보상 협의
- 2018. 10. : 공사 착공
- 2020.04. : 공사준공
