한강시네폴리스 일반산업단지 조성사업

“멈춰있던 도시개발 재가동, 한강 자원 살린 미래 산업‧주거단지”

김포한강시네폴리스 일반산업단지는 2008년 한강시네폴리스 대상지로 선정되고 2021년까지 오랜기간 속도를 내지 못했지만, 2024년 급진전해 2025년 분양을 시작합니다. 한강시네폴리스 산단은 미래산업을 선도하는 중심 거점 중 하나로 2,700억원 규모의 공동주택 PF 조달이 성공적으로 완료돼 사업을 안정적으로 지속, 진행기반을 더욱 공고히 하고 있습니다.

추진단계

  1. 01 산업단지계획 수립
  2. 02 산업단지계획 승인 신청
  3. 03 관계기관 협의 및 주민 등의 의견청취
  4. 04 산업단지계획 승인 고시
  5. 05 산업단지 부지조성 착공
  6. 06 산업단지 부지조성 준공

사업개요

  • 위치 : 김포시 고촌읍 향산리, 걸포동 일원
  • 사업면적 : 1,116,570㎡
  • 인구계획 : 52,481인(상근 42,186인, 상주 10,295인)
  • 사업방식 : 일반산업단지 조성사업 / SPC사업(공사 20%, 민간 80%)
  • 사업기간 : 2009년 ~ 2027년
  • 시행자 : ㈜한강시네폴리스개발

추진경과

  • ‘08. 05. : 한강시네폴리스 대상지 선정(경기영상위원회)
  • ‘11. 12. : 산업단지계획 승인(경기도) 고시
  • ‘20. 12. : 부지 조성공사 착공
  • ‘21. 03. : 1차(산업시설용지) 분양 실시
  • ‘24. 04. : 2차(산업시설용지)분양실시
  • ‘24. 09. : 공동주택(아파트) 주택건설사업계획승인 고시
  • ‘25. 01. : 공동주택(주상복합) 주택건설사업계획승인 고시
  • ‘25. 05. : 공동주택(아파트) 착공
  • '25. 06. : 공동주택(아파트) 분양

추진계획

  • '26년 상반기 : 공동주택(주상복합) 착공 및 분양 (예정)
  • '27년 상반기 : 조성사업 완료

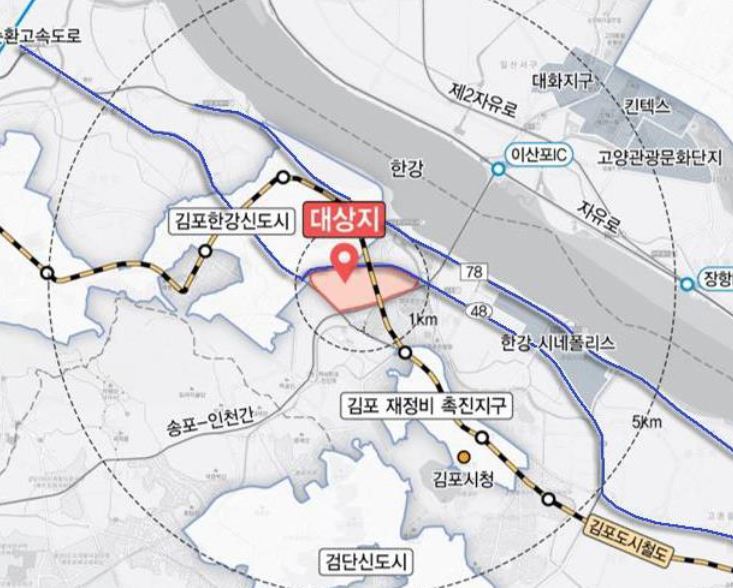

위치도 및 조감도(안)

이미지를 클릭하시면 더 큰 이미지를 보실 수 있습니다.

풍무역세권 도시개발사업

“쾌적한 주거환경과 역세권 활성화로 지역경제 살리기”

풍무역세권 도시개발사업은 풍무역 일대를 계획적으로 개발해 역세권 자족 기능을 부여한 사업으로, 2025년 상반기 내 주택건설사업 승인 등 행정절차를 마무리하고 하반기부터 순차적으로 공동주택을 분양할 계획입니다.

추진단계

  1. 01 도시개발구역 지정 제안
  2. 02 구역 지정 및 개발계획 수립
  3. 03 도시개발사업 시행자 지정

    ㈜풍무역세권개발

  4. 04 실시계획인가 고시
  5. 05 부지조성공사 착공
  6. 06 부지조성공사 준공

사업개요

  • 위치 : 김포시 사우동 일원
  • 사업면적 : 873,763㎡
  • 인구계획 : 6,670세대 / 17,797명
  • 사업방식 : 도시개발사업 / SPC사업 (공사 50.1%, 민간 49.9%)
  • 사업기간 : 2019년 ~ 2027년
  • 시행자 : ㈜풍무역세권 개발

추진경과

  • ‘16. 05. : 민간사업자 공모
  • ‘17. 02. : 시의회 출자동의안 의결
  • ‘19. 10. : 구역지정 및 개발계획 승인, 사업시행자 지정
  • ‘21. 12. : 실시계획인가 고시
  • ‘24. 07. : 토지 수용재결 승인 (道 지방토지수용위원회) [24.10. 토지소유권 확보]
  • ‘24. 11. : 부지 조성공사 착공

추진계획

  • ‘25. 08. : 공동주택 분양 및 착공 (예정)
  • ‘27. 12. : 조성공사 준공 (예정)

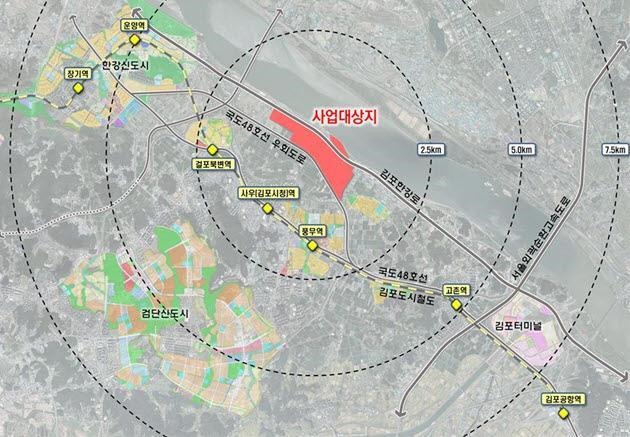

위치도 및 조감도(안)

이미지를 클릭하시면 더 큰 이미지를 보실 수 있습니다.

걸포4지구 도시개발사업

“특화시설과 문화인프라 조성으로 원도심 활성화 본격 추진 중”

김포시 걸포동 일대 835,944㎡ 규모의 대규모 개발사업인 걸포4지구 도시개발사업은 특화시설 유치 및 문화공원 조성 등으로 김포시의 자족기능 강화에 기여할 것으로 기대되는 사업입니다.

추진단계

  1. 01 도시개발구역 지정 제안
  2. 02 구역지정 및 개발계획 수립
  3. 03 도시개발사업 시행자 지정

    ㈜걸포4도시개발

  4. 04 실시계획인가 고시
  5. 05 토지 및 물건 기초조사
  6. 06 부지조성공사 착공
  7. 07 부지조성공사 준공

사업개요

  • 위치 : 김포시 걸포동 일원
  • 사업면적 : 835,944㎡
  • 인구계획 : 6,573세대 / 17,349명
  • 사업방식 : 도시개발사업 / SPC사업 (공사 50.1%, 민간 49.9%)
  • 사업기간 : 2017년 ~ 2029년
  • 시행자 : (주)걸포4도시개발

추진경과

  • ‘17. 10. : 민간사업자 공모
  • ‘20. 05. : 시의회 출자동의안 의결
  • ‘22. 06. : 구역지정 및 개발계획 승인
  • ‘24. 03. : 사업시행자 지정
  • ‘24. 12. : 실시계획인가 고시

추진계획

  • ‘25. 12. : 보상계획수립 및 보상협의회 구성 (예정)
  • ‘26. 12. : 조성공사 착공(예정)
  • ‘29. 12. : 조성공사 준공(예정)

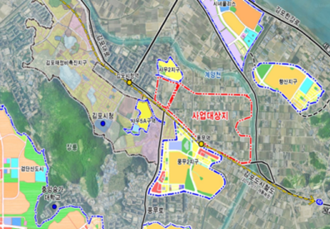

위치도 및 조감도(안)

이미지를 클릭하시면 더 큰 이미지를 보실 수 있습니다.

감정4지구 도시개발사업

“시민을 위한 공공복리증진을 최우선으로 투명한 개발 추진”

김포시 감정동 일원 221,248㎡ 규모에 진행되는 감정4지구 도시개발사업은 2018년 도시개발사업 제안서가 접수돼 2020년 2월 시의회 출자동의안을 의결받아 2022년 6월 도시개발 구역지정 및 개발계획 승인이 고시됐습니다.

추진단계

  1. 01 도시개발구역 지정 제안
  2. 02 구역지정 및 개발계획 수립
  3. 03 도시개발사업 시행자 지정

    ㈜감정4지구도시개발

  4. 04 실시계획인가 협의
  5. 05 실시계획인가 고시
  6. 06 부지조성공사 착공
  7. 07 부지조성공사 준공

사업개요

  • 위치 : 김포시 감정동 일원
  • 사업면적 : 221,255㎡
  • 인구계획 : 2,605세대 / 6,252명
  • 사업방식 : 도시개발사업 / SPC사업(공사 50.1%, 민간 49.9%)
  • 사업기간 : 2022년 ~ 2027년
  • 시행자 : ㈜감정4지구도시개발

추진경과

  • ‘18. 12. : 도시개발사업 제안서 접수(민간사업자 → 공사)
  • ‘20. 02. : 시의회 출자동의안 의결
  • ‘22. 06. : 도시개발 구역지정 및 개발계획 승인 고시
  • ‘24. 03. : 사업시행자 지정
  • ‘25. 10. : 실시계획인가 고시

추진계획

  • ‘25. 하반기 : 보상착수(보상계획공고 및 보상협의회 구성 등)
  • ‘26. 상반기 : 조성공사 착공(예정)
  • ‘27. 하반기 : 조성공사 준공(예정)

위치도 및 조감도(안)

이미지를 클릭하시면 더 큰 이미지를 보실 수 있습니다.
